您的位置:

首页 > 新闻动态 > 行业资讯

每年新增6000万度电!新津“大充电宝”5月底投运

2025-02-18 14:14:03    成都市华智诺

华智诺了解到,在四川能投新津邓双储能电站项目建设现场,十余台大型机械如装载机、渣土车、挖掘机和压路机等正在忙碌运转,展现出一幅热火朝天的施工景象。 四川能投分布式公司董事长杨昌斌表示:“目前我们正在进行基础开挖、厂区道路施工以及雨污水管网的预埋工作。”项目建设同步进行多项工序,旨在确保在迎峰度夏之前实现并网运行,为新津经济开发区的众多企业提供能源保障。

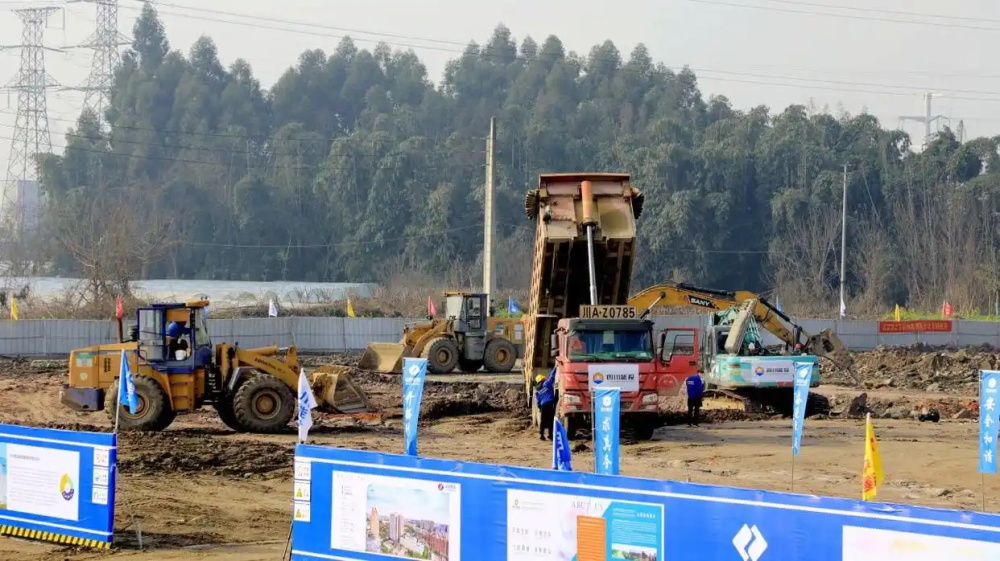

每年新增6000万度电!新津“大充电宝”5月底投运(图1)

 华智诺了解到,邓双储能电站项目的总投资约为3亿元,规划建设100MW/200MWh的磷酸铁锂电池储能系统,属于电网侧储能。电站线路将接入国网邓双220kV变电站,每年向电网提供约6000万度的调峰电量。该项目如同一个“大充电宝”,在用电低谷时储存电量,并在用电高峰时释放到电网中,以实现削峰填谷的目标,为新津“园区提质增效年”注入强劲动力。

 记者观察到,厂区内的道路已完成地基换填工程,正在进行路面碾压,待检测合格后将进行混凝土路面浇筑。同时,厂区外的电能送出线路地下管网铺设工程也在加紧施工,以便项目与国网邓双220kV变电站连接。

华智诺了解到,杨昌斌透露,项目所需的储能柜、PCS升压一体机等电池储能系统,以及110kV配电装置、主变压器和35kV配电装置等主要设备均已完成订货,现已开始生产,计划于3月份分批次到达现场进行安装。

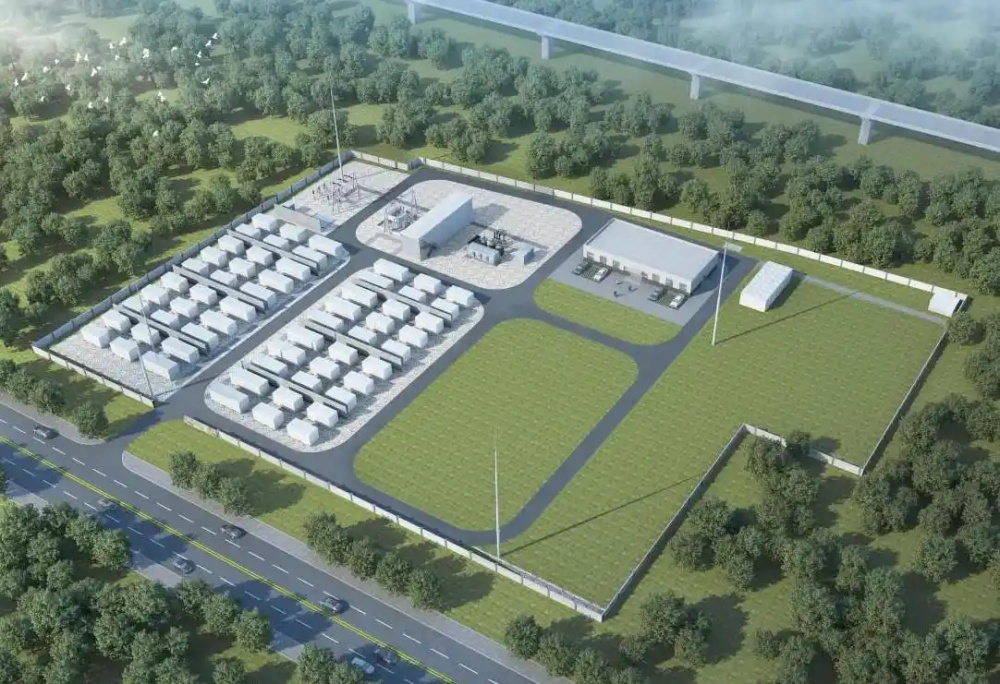

每年新增6000万度电!新津“大充电宝”5月底投运(图2)

邓双储能电站不仅是全省的示范项目之一,也是四川能投在全国布局的首个储能项目。为何选择在新津经开区布局该项目?

杨昌斌指出,新津经济开发区是一个省级产业园区,拥有近500家工业企业,电力需求十分庞大。此外,项目选址距离国网邓双220kV变电站仅几百米,电能输送的建设成本相对较低。 “

项目落户新津后,各级部门给予了我们极大的支持与帮助。”杨昌斌表示,从用地申请到建设审批等各个环节的手续办理,再到项目开工后的进度跟踪,新津经济开发区始终保持高度关注,几乎每天都有专人通过电话或实地走访的方式,了解项目建设的最新进展并询问需求,为项目的顺利推进提供保障,同时积极筹备项目入库的相关工作。

 据悉,邓双储能电站项目预计将在今年5月底投入运行,投用后将提升四川电网的调峰能力,促进系统的稳定运行,助力企业的可持续发展。

每年新增6000万度电!新津“大充电宝”5月底投运(图3)


华为充电桩

成都市华智诺科技

地址:四川省成都市龙泉驿区车城西三路总部经济港E7

电话:181-8193-6986


华为充电桩
